2025年3月11日,为保证固军水库2025年安全度汛,保障工程现场、施工人员及下游人民群众的生命财产安全,公司检查组一行深入工地现场,实地考察工程现场施工形象面貌,并对固军水库防洪度汛准备工作进行检查指导,对施工现场度汛工作及安全注意事项提出了建设性意见。
(施工技术方案讨论)
固军水库枢纽工程已于2024年10月成功截流,进入大坝基坑施工工作。目前正值施工黄金期,工程现场紧锣密鼓赶进度、热火朝天忙施工。左岸交通洞已贯通,正进行永久混凝土衬砌工作;砂石加工系统、拌合站已建设完成,为大坝混凝土浇筑做好了准备工作;堆石砼过流围堰已浇筑过半,冲刺汛前到顶的目标;两岸岸坡坝段坝基已开挖至设计高程,基础软弱结构面处理已基本完成;河床坝段坝基已开挖至设计高程420m,正在进行清基及软弱结构面处理工作;坝基齿槽已开挖至高程408m,距离设计高程405m仅剩3m;厂区后边坡、灌浆平洞、渣场等工作面均在为达到安全度汛的目标紧张施工中。目前工程已开挖工作面开挖揭示地质条件与前期勘察基本一致。

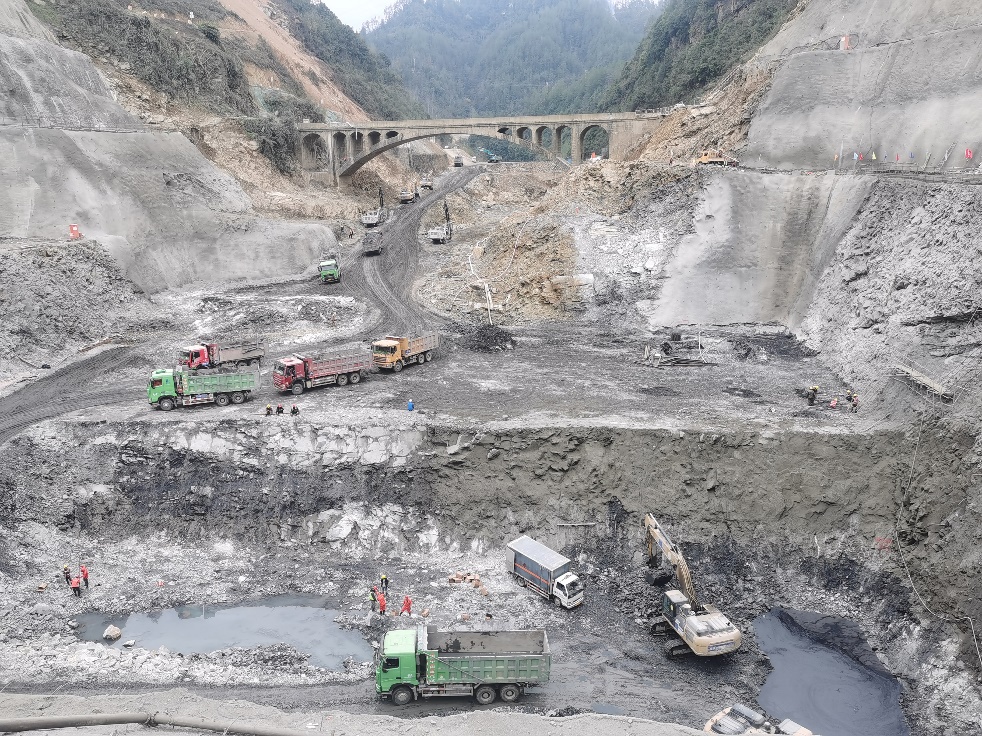

(大坝上游面坝基齿槽开挖施工中)

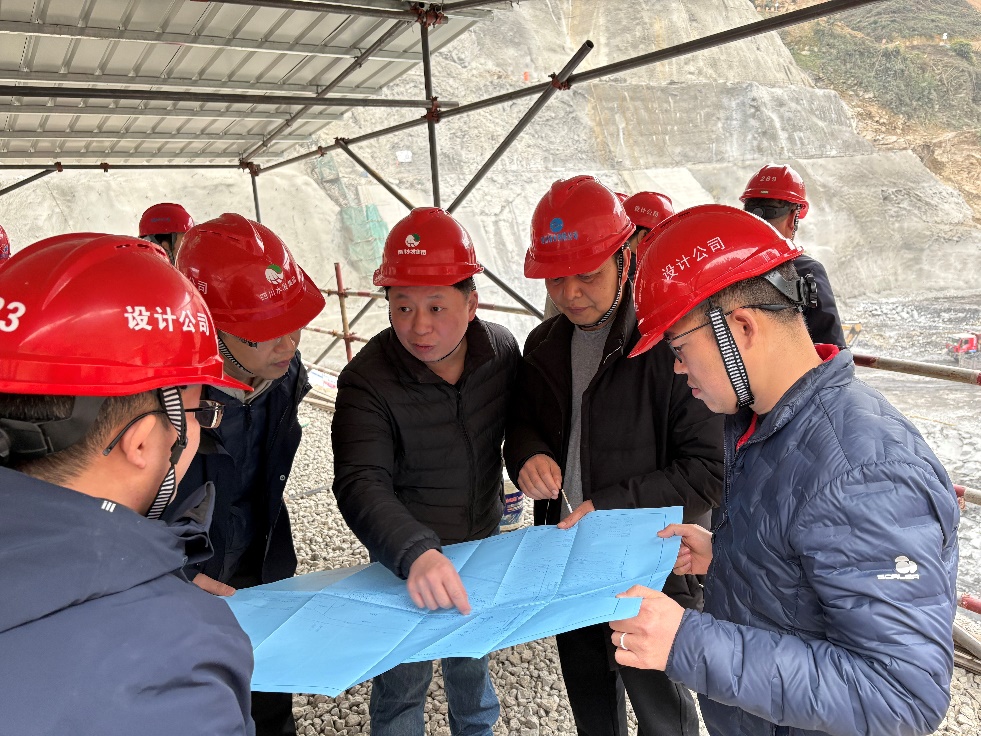

除汛前检查外,在施工现场项目设代处同志们就现场设代工作情况、项目施工进度、坝基地质情况、设计供图等进行了细致介绍,检查组对现场设代工作及项目组设计工作给予了肯定。
